<noframes id="9pd9b"><form id="9pd9b"><span id="9pd9b"></span></form><span id="9pd9b"><th id="9pd9b"><progress id="9pd9b"></progress></th></span>
      <noframes id="9pd9b">
      <noframes id="9pd9b">
      <noframes id="9pd9b"><form id="9pd9b"><th id="9pd9b"></th></form>
      <address id="9pd9b"></address>

      logo_連云港堿業有限公司

      連云港堿業有限公司

      LIANYUNGANG SODA ASH CO.,LTD.

      咨詢熱線

      0518-86088666

      二維碼_連云港堿業有限公司

      新聞中心

      News center

      聯系我們

      contact us

      電話:0518-86088666
      傳真:0518-86081111
      純堿銷售:0518-86088888
      氯化銨銷售:0518-80688726
      空分、?;N售:0518-86088728
      外貿:0518-86088729

      新聞速遞 www.lygsoda.com

      連云港堿業有限公司搬遷升級改造項目周工作簡報(第六期)

      發布時間:2023-04-28

      連云港堿業有限公司搬遷升級改造項目

      周工作簡報

      〔2023〕第6期

      指揮部綜合部編 2023年4月24日

      【簡訊】

      一、指揮部工作動態

      4月17日周例會

      4月17日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

      4月17日上午HSE目標責任狀簽約儀式

      4月17日上午,項目部舉行2023年度HSE目標責任狀簽約儀式。簽約儀式上,在項目總指揮張衛民的見證下,項目副總指揮姜自成與項目執行指揮高二飛進行簽約;在項目總指揮、項目副總指揮見證下,項目執行指揮與各部門主要負責人進行了責任狀簽約。目標責任狀簽約后,合成氨片區、聯堿片區主要負責人吳小云、王統團分別做表態發言。最后,項目總指揮張衛民、副總指揮姜自成分別對安全管理工作提出要求。

      7a040dcd7333aa17e13248ecd54acf3

      4月17日下午,項目部組織召開設計出圖進度滯后研討會。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。

      4月18日上午智能工廠建設及數字化交付實施計劃專題討論會

      4月18日上午,項目部組織召開智能工廠建設及數字化交付實施計劃專題討論會。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。

      4月18日下午遼寧新花樣偉業

      4月18日下午,項目部組織召開與遼寧新華陽偉業裝備制造有限公司就推進設備如期交貨期事宜工作會議。遼寧新華陽偉業裝備制造有限公司主要領導,項目副總指揮姜自成、執行指揮高二飛出席會議,項目部有關部門負責人及業主方律師參加會議。

      4月21日上午市城建局

      4月21日上午,市住建局黨委委員、市地震局副局長、二級調研員孫業志一行到項目部開展地震安全性評價調研。項目執行指揮高二飛及有關部門負責人參加會議。

      二、設計工作開展情況

      聯堿及總體院完成全廠供電電氣道路埋管圖、氣防站等26個主項防雷接地平面圖、照明系統圖;結構專業7項備料版轉施工版。

      合成氨院完成2項結構專業備料版轉施工版;完成17個主項防雷接地平面圖。

      三、工程實施推進情況

      (一)整體形象進展

      上周共完成樁基補樁6575米;地管施工920米;建筑安裝工程施工按計劃有序推進。

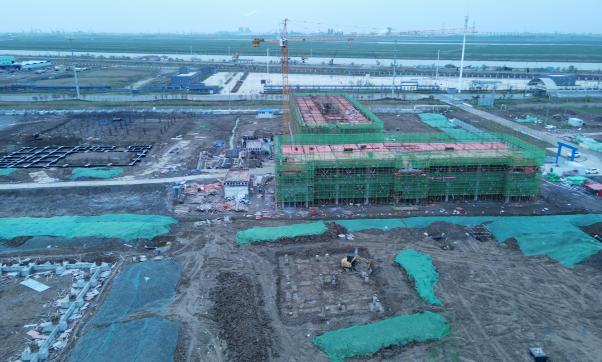

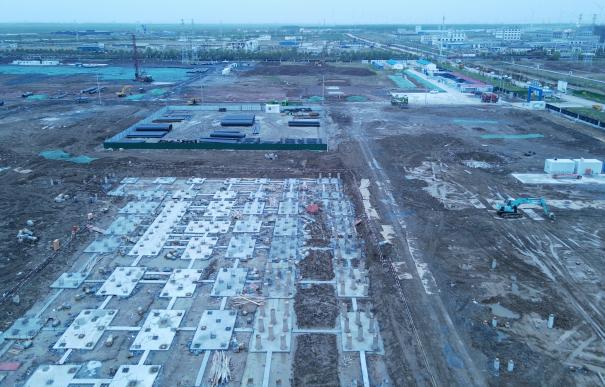

      北區2  北區3

      合成氨片區施工實錄

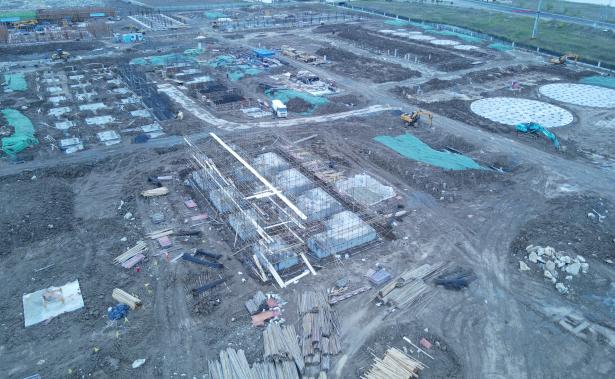

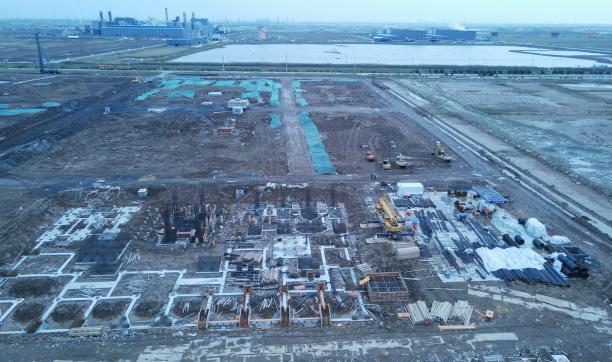

      南區1  南區2

      聯堿片區施工實錄

      (二)分部分項工程進展

      1、樁基施工

      完成083全廠外管道、535成品庫房共計2個裝置的單體打樁。本周共補樁6575米,截至本周南、北區共沉樁597117米,其中南區共計沉樁389787米,北區共計沉樁207330米。

      2、地管施工

      ⑴聯堿片區

      完成消防管線開挖鋪設300米,后期雨水管線開挖鋪設448米。截至目前,聯堿片區累計完成地管施工17715米。

      ⑵合成氨片區

      完成消防管線開挖鋪設92米,雨水管線開挖鋪設80米。截至目前,合成氨片區累計完成地管施工14914米.

      3、建筑工程施工

      ⑴聯堿一標段完成340機電儀維修廠土方回填;534堿包裝及儲運裝置樁頭打磨,承臺鋼筋綁扎;532重灰工段4臺煅燒爐底層1.2米砼澆筑;531輕灰煅燒爐基礎1.5m層鋼筋綁扎,510重堿車間濾過廠房、碳化塔基坑開挖。

      ⑵聯堿二標段完成161基礎鋼筋綁扎;611鹽硝車間基礎墊層、610原鹵桶B、澄清桶B、精鹵桶A、B澆筑;523結晶分離墊層澆筑、612芒硝墊層澆筑;610原鹵桶B、610精鹵桶A、610澄清桶B、610精鹵桶B鋼筋綁扎。

      ⑶聯堿三標段完成118停車辦公區基礎開挖,脫鹽水站水箱、供水及消防泵房水罐、塔吊基礎墊層澆筑,污水回用調節池開挖。

      ⑷合成氨一標段完成合成氨辦公樓三層樓面模板搭設,支設二層立柱模板;綜合樓支設三層板面模板,綁扎三層框架梁;食堂浴室承臺基礎梁防腐;備品備件庫綁扎并澆筑承臺基礎梁。

      ⑸合成氨二標段完成合成氨循環水站水池側土方挖取;氣化框架澆筑部分墊層模板;煤漿制備綁扎承臺鋼筋;其余單體:測量原始地貌標高,計劃本周開挖。

      ⑹合成氨三標段完成甲醇罐區罐體基礎鋼筋綁扎;變換裝置完成1#、2#框架基礎梁鋼筋綁扎;燃料氣焚燒爐完成基礎墊層澆筑;完成氨庫基坑土方開挖,準備澆墊層。

      四、物資采購開展情況

      上周完成設備招標提案2項;新增采購計劃6項;比價采購1項;競爭性談判3項。截至目前,累計完成采購招標179項,2730臺(套),總計合同金額165155.94萬元。

      <
