<noframes id="9pd9b"><form id="9pd9b"><span id="9pd9b"></span></form><span id="9pd9b"><th id="9pd9b"><progress id="9pd9b"></progress></th></span>
      <noframes id="9pd9b">
      <noframes id="9pd9b">
      <noframes id="9pd9b"><form id="9pd9b"><th id="9pd9b"></th></form>
      <address id="9pd9b"></address>

      logo_連云港堿業有限公司

      連云港堿業有限公司

      LIANYUNGANG SODA ASH CO.,LTD.

      咨詢熱線

      0518-86088666

      二維碼_連云港堿業有限公司

      新聞中心

      News center

      聯系我們

      contact us

      電話:0518-86088666
      傳真:0518-86081111
      純堿銷售:0518-86088888
      氯化銨銷售:0518-80688726
      空分、?;N售:0518-86088728
      外貿:0518-86088729

      新聞速遞 www.lygsoda.com

      連云港堿業有限公司搬遷升級改造項目周工作簡報(第八期)

      發布時間:2023-05-19

      連云港堿業有限公司搬遷升級改造項目

      周工作簡報

      〔2023〕第8期

      指揮部綜合部編 2023年5月15日

      【簡訊】

      一、指揮部工作動態

      21203697642f4340ad310b1b1681a95

      5月4日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

      5月8日上午,項目部于三化建會議室召開現場施工專題會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛,監理、審計、檢測及各參建單位主要負責人及項目部有關部門負責人參加會議。

      4R7A8021

      5月8日下午,項目部于現場會議室召開合成氨部職工座談會。項目副總指揮姜自成及合成氨部全部人員參加會議。

      696A0066

      5月9日下午,項目部于施工現場會議室召開剩余未采購物資采購方式討論會。項目總指揮張衛民、執行指揮高二飛等有關部門負責人參加會議。

      二、設計工作開展情況

      聯堿及總體院:提交煤儲運變電所結構圖,503、601變電所等基礎圖升版,562聯堿循環水站、440污水回用全部結構圖,583全廠外管廊、160編織袋庫基礎圖,剩余部分建筑圖,剩余部分防雷接地圖。

      合成氨院:提交752 聯合壓縮廠房部分基礎圖、720變換 2#3#框架上部結構圖、730低溫甲醇洗25.5米層結構圖。

      三、工程實施推進情況

      (一)整體形象進展

      截至上周,樁基補樁工作已全部完工;地管施工739米;建筑安裝工程施工按計劃有序推進。

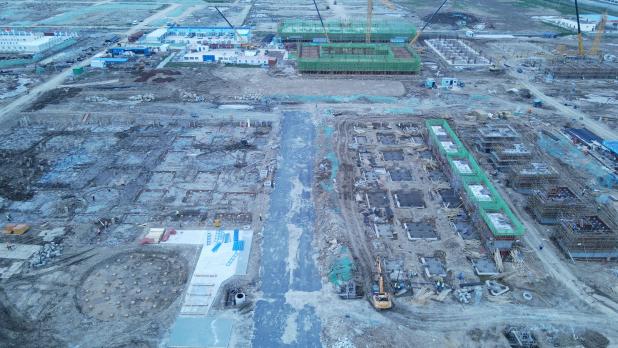

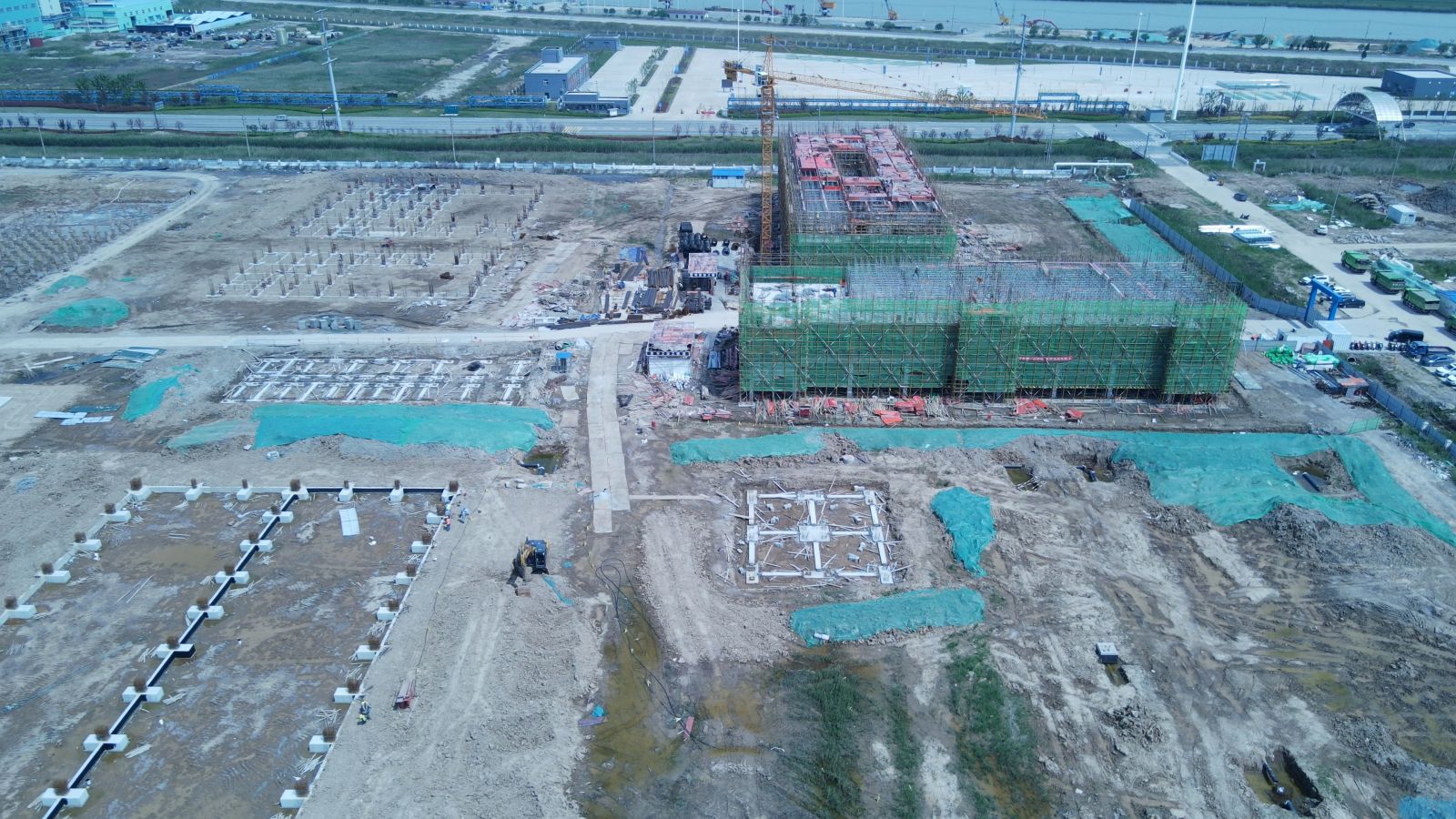

      北區1 北區2

      合成氨片區施工實錄

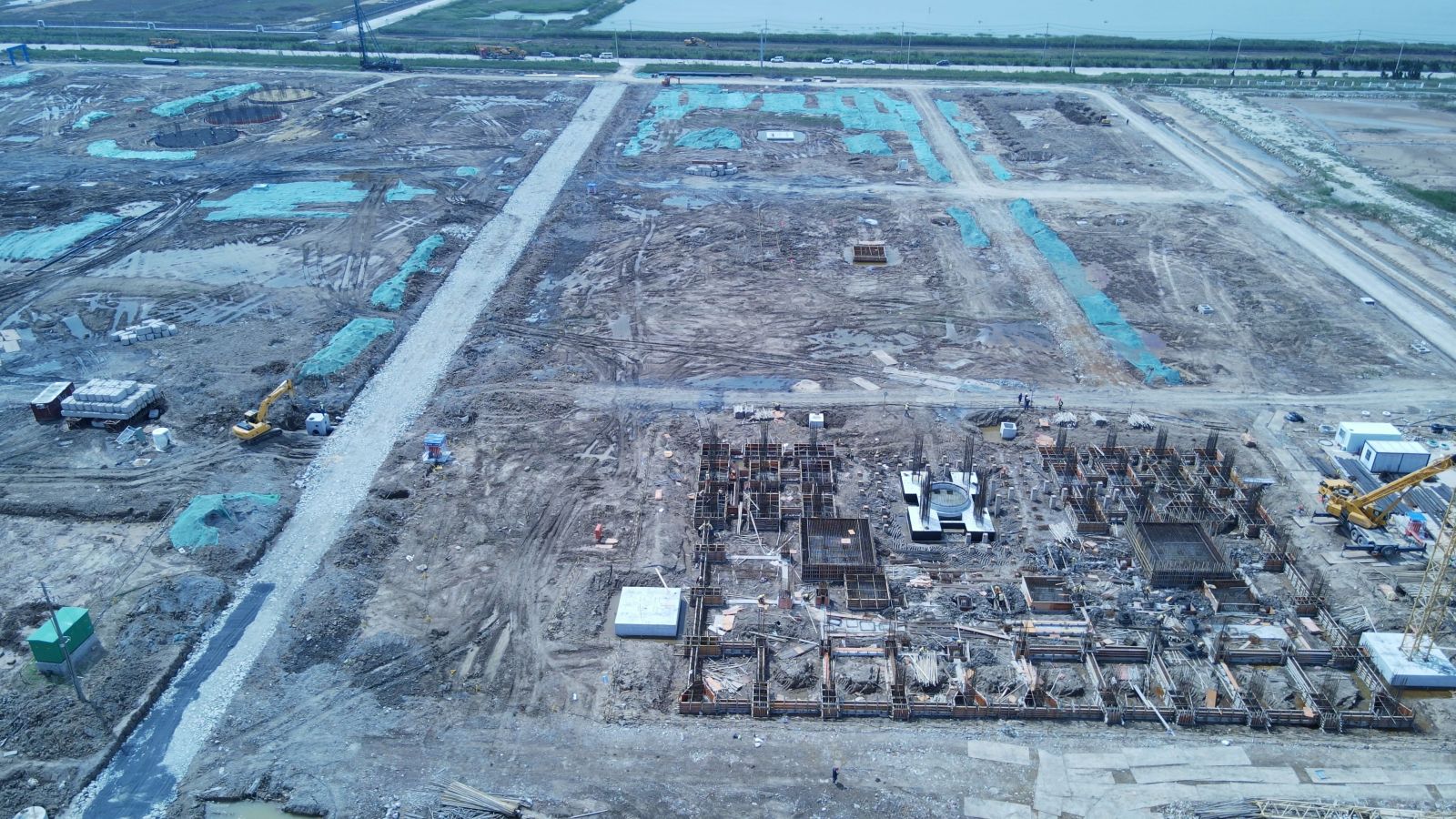

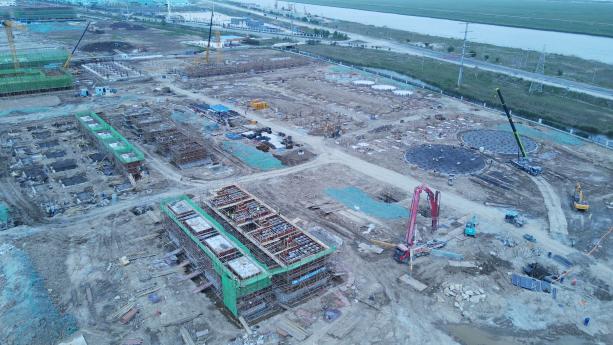

      南區1 南區2

      聯堿片區施工實錄

      (二)分部分項工程進展

      1、地管施工

      ⑴聯堿片區

      完成消防管線開挖鋪設317米,后期雨水管線開挖鋪設317米。截至目前,聯堿片區累計完成地管施工19223米。

      ⑵合成氨片區

      完成消防管線開挖鋪設51米,雨水管線開挖鋪設54米。截至目前,合成氨片區累計完成地管施工15094米。

      2、建筑工程施工

      ⑴聯堿一標段施工完成101b聯堿辦公樓一層柱、二層板澆筑養護、外架搭設、二層柱筋綁扎;完成340機電儀維修廠內架搭設;完成280b換熱站(南區)基礎防腐;完成534堿包裝及儲運裝置基礎鋼筋綁扎;完成532重灰工段4臺煅燒爐基礎1.2m層以上澆筑,4臺煅燒爐爐前基礎拆模;完成531輕灰煅燒爐基礎1.5m層以上基礎澆筑,5臺煅燒爐爐前基礎拆模;531輕灰廠房基礎承臺鋼筋綁扎、模板安裝及加固完成總量的80%;534堿包裝及儲運裝置基礎鋼筋綁扎完成總量的80%;完成510重堿車間濾過廠房承臺墊層澆筑、破樁頭及定位放線;蒸吸工段非標設備基礎開挖完成總量的40%;508機柜間基礎承臺鋼筋綁扎、模板安裝加固完成總量的50%;完成509機柜間基礎鋼筋綁扎、承臺混凝土澆筑。

      ⑵聯堿二標段施工完成612芒硝輸送包裝車間1-2軸基礎防腐完成100%;610澄清桶B梁筋綁扎完成50%;610澄清桶B梁筋綁扎完成50%,模板安裝完成100%,框架土方開挖完成100%;161露天庫A、B軸基礎防腐完成100%;523結晶分離工段:框架B/C軸梁底模板安裝完成100%(A軸樁偏移待設計方案),罐區基礎鋼筋綁扎完成30%;614循環水水池樁頭焊接錨固筋完成100%,水池筏板鋼筋完成23t;524干銨工段便道修筑完成100%,土方開挖;562聯堿循環水土方開挖完成100%,破樁完成,墊層模板安裝完成。

      ⑶聯堿三標段施工完成小蘇打裝置墊層澆筑;完成脫鹽水站7個水箱基礎澆筑;完成402反應沉淀池、V型濾池墊層澆筑,開始錨固筋焊接;完成調節池底板鋼筋綁扎,清水池底板鋼筋加工;完成430污泥廠房基礎鋼筋綁扎;118停車辦公區鋼筋綁扎完成總量的50%;事故水池開挖完成總量的40%。

      ⑷合成氨一標段完成101a合成氨辦公樓三層支模板;103綜合樓三層梁板鋼筋綁扎;157備品備件庫預埋地腳螺栓完成100%、承臺地梁防腐完成100%;食堂浴室±0.00mm砌筑材料進場;氣防站承臺地梁模板安裝完成100%;廠前區變電所承臺地梁模板安裝完成100%。

      ⑸合成氨二標段完成711煤漿制備深基坑區域基礎鋼筋綁扎,基礎養護;820合成氨裝置循環水站吸水池2基礎澆筑,塔下水池1基礎鋼筋綁扎完成30%;164臨時渣庫基礎鋼筋綁扎,基礎鋼筋制作;762空壓-壓縮機廠房樁頭破除,基礎鋼筋制作;763空分后備系統場地平整,墊層支模;159危廢暫存間基坑開挖;761空分-冷箱基礎鋼筋綁扎。

      ⑹合成氨三標段完成754氨庫A罐基礎柱澆筑,B罐框柱箍筋安裝,C罐框柱箍筋安裝;720變換3#框架基礎防雷接地焊接30%,3#框架管廊防雷接地;771甲醇罐區A/B罐基礎混凝土覆蓋草席養護;201焚燒爐按照設計圖紙變更,基礎梁整改60%;低溫甲醇洗第一層土方開挖70%;合成氨事故池第一層土方開挖20%。

      四、物資采購開展情況

      上周新增采購計劃6項;比價采購2項。截至目前,累計完成采購招標189項,3646臺(套),總計合同金額170488.11萬元。
